Brandweer test hele garage

Gisteren kon de brandweer, vanwege een noodsituatie elders, niet komen controleren. Maar vandaag inspecteerde de brandweer de brandinstallatie in de gehele garage. Aanwezig waren ook mensen van Siemens (leverancier van de brandinstallatie) en Parkeergebouwen.

Terwijl de laatste schoonmaakwerkzaamheden gewoon doorgingen werd de gehele garage voor de test afgesloten. Het al aanwezige publiek in de openbare garage (-2) werd geïnformeerd over de test.

E2E3E4

Een aantal malen zijn brandmelders geactiveerd met een teststok en werd zo gecontroleerd of de sirenes afgingen, de nooddeuren zich automatisch opende, de signalering brandde en de branddeuren dichtgaan. Ook werden de nieuwe handmatige brandmelders getest.

E6E12E7E11E9

Test geslaagd; morgen bewonersgarage open

Na de test en uitgebreide controle van de garage meldt de brandweer dat aan alle vereisten is voldaan, dat alles werkt en dat openbaarstelling van de garage morgen niets in de weg staat. Het Stadsdeel Centrum heeft inmiddels op grond van de melding van de brandweer vastgesteld dat de gebruiksfunctie (parkeergarage)voldoende brandveilig is en liet vanmiddag schriftelijk weten dat het bouwwerk gebruikt mag worden voor het in de gebruiksvergunning aangegeven gebruik.

Morgenochtend leveren de diverse organisaties, die werkzaamheden verrichtten, de gehele garage officieel op. Het resultaat van deze oplevering verneemt u hier morgen. Na de oplevering activeert Parkeergebouwen de nieuwe bewonerspassen. De bewonersgarage kan dan vanaf 12.00 uur die middag weer in gebruik genomen worden. Dankzij de strakke planning en de inzet van de projectleider en alle werkers beneden die dit mogelijk hebben gemaakt.

Add a comment

Hoofdbestuur: planning wordt gehaald

Vandaag vergaderde het hoofdbestuur van de VVE Markenhoven, samen met de projectleider, verzekeringsspecialisten en de technisch beheerder van de garage. Onderwerpen zijn o.a. stand van zaken, offertes van de diverse partijen, tijdsplanning, de communicatie en de schoonmaak van de bergingen.

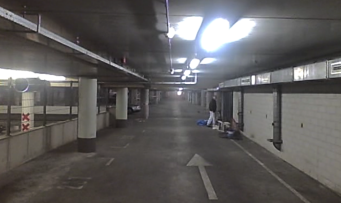

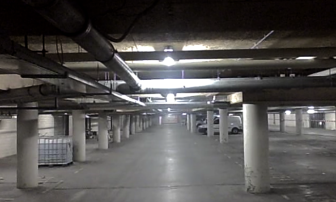

Waarschijnlijk is dit een van de laatste bijeenkomsten in deze samenstelling. De planning ligt op schema. Het schilderwerk van de pilaren en de wanden is bijna klaar. De kabelgoot voor KPN en UPC is vandaag gemonteerd. Vandaag begon ook het spuitwerk van de nieuwe belijning van de parkeerplekken. Deze werkzaamheden (inclusief de pijlen en parkeerpleknummers op de vloer) duren tot en met morgen. Voorafgaande aan het opnieuw schilderen van de belijning startte Ruitenheer met het natschoonmaken van de garagevloer. Morgen rondt Ruitenheer die schoonmaakwerkzaamheden af.

L4L1L2

Techniek werkt. Niet-bewonersingang verplaatst

L5De techniek (o.a. de brandmeldinstallatie, LPG-detectie, bordjesnooduitgang en de nooddeuren) is getest en werkt. De paslezer voor niet-bewoners in het trappenhuis achter de portiersloge werkt. Een speedgate wordt nog gerepareerd. De brandweer is voor morgen uitgenodigd voor een inspectie. Donderdag verneemt het bestuur wat de bevindingen van de brandweer zijn. Na de oplevering a.s. vrijdagochtend verneemt u hier wanneer de bewonersgarage open mag.

Nog genoeg te doen na oplevering

L6Nu al zijn er een aantal punten bekend die na de oplevering nog opgepakt moeten worden. Zo moet Liander nog een plan van aanpak maken voor de schoonmaak van het verdeelstation (de GEB-kast). Liander zoekt uit welke bewoners/bedrijven hier "achter" hangen. Ook de KPN komt met een plan voor hun verdeelkast. Daarnaast moet de gesmolten waterdrukleiding in de garage (achter de branddeuren) nog vervangen worden. Deze werkzaamheden worden gecoördineerd, zodat bewoners zo min mogelijk last ervaren. De bewoners die het gaat betreffen, krijgen er tijdig bericht over.

RH doorzhchtDe bergingen zijn door Ruitenheer opgeleverd. In sommige bergingen staan nog drogers. Morgen wordt de luchtvochtigheid gemeten om te bepalen of de drogers weg kunnen. De bergingen kunnen in ieder geval al door de bewoners worden ingeruimd. Dolmans en Ruitenheer benaderen de bewoners telefonisch wanneer het schikt. De trapopgang naar de berging wordt nog geschilderd.

Add a comment

Laatste oproep: rommel uit garage

troepOndanks de oproep van medio februari aan garageplekbezitters en de individuele benadering daarvan door o.a. Stadgenoten om de spullen uit de garage te halen blijken er nog steeds spullen aanwezig te zijn. Die spullen moeten nu weg omdat de vloer schoongemaakt moet worden. Voor deze achtergelaten spullen heeft zich nooit iemand gemeld bij (ondanks uitdrukkelijke verzoeken). Op grond van de splitsingakte beperkt het gebruik van de garage zich tot het plaatsen van een motorvoertuig. Zaken die niet voldoen aan de omschrijving in de splitingsakte worden verwijderd! Hou de garage schoon. Ook na de oplevering!

Add a comment

Planning is te halen

Het VVE bestuur Markenhoven vergadert pas weer volgende week. Zo kort voor het weekend even een tussenstand. De werkzaamheden liggen op schema en alles wordt in het werk gesteld om op 26 april de garage op te leveren. Of de bewonersgarage die middag/avond ook in gebruik kan worden genomen hangt van een aantal factoren af (o.a. goedkeuren brandweer). Volgende week kan het bestuur daar meer over op deze site melden.

De installatiewerkzaamheden van Van de Sande Bouwsystemen en Montage zijn klaar. De brandremmende isolatie en houtwolcement-panelen hangen allemaal. Het voortdurende geboor komt daarmee tot een eind. In dat gebied (achter de branddeur) zijn ook al de nieuwe TL-lampen opgehangen. De schilders zijn deze week flink bezig geweest met de wanden en betonpalen en zo ontstaat er een in fel licht badende geheel nieuwe bewonersgarage.

v11v5v6

Live test van de techniek

Het aansluiten van CO-gas en LPG signalering, bordjesnooduitgang, brandmelders etc. is in volle gang. Op onderdelen wordt vandaag die techniek getest. Volgende week zal een "live-test" plaatsvinden van alle signalering- en lucht aan- en afvoerapparaten. Als die "live test" slaagt wordt de brandweer verwacht voor de goedkeuring, zodat de garage weer in gebruik genomen mag worden.

v8v9v31

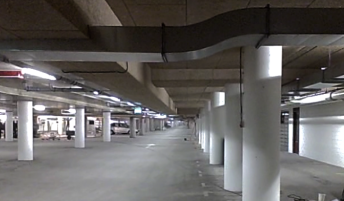

Nuon Stadsverwarming heeft de isolatiewerkzaamheden deze week afgerond. Brakel Atmos vervangt vandaag het laatste kanaalwerk en roosters. Hemubo is klaar met het betonherstel aan het plafond en rondt vandaag de werkzaamheden af met het impregneren van de betonvloer om lekkage naar de -2 te voorkomen. De dilatatievoegen in de vloer worden op dit moment nieuw aangelegd en brandwerend en waterdicht gemaakt. De schoonmakers stofzuigen de vloer. Daarna wordt de vloer nog nat schoongemaakt en kommen er nieuwe belijning, pijlen en cijfers op de vloer.

v21v41

Volgende week puntjes op de i

v7Volgende week worden de werkzaamheden afgerond en dus de puntjes op de i gezet. Zo moet nog een kabelgoot van circa 50m voor KPN en centraal antennesysteem opgehangen worden. KPN moet hun aansluitkast nog beoordelen en (laten) schoonmaken. Ook Liander is gevraagd de GEB kast nader te onderzoeken en de eventueel gewenste reiniging daarvan aan te geven. Beide zijn zeer lastig in beweging te brengen.

Add a comment

Zaterdag toch geluidsoverlast

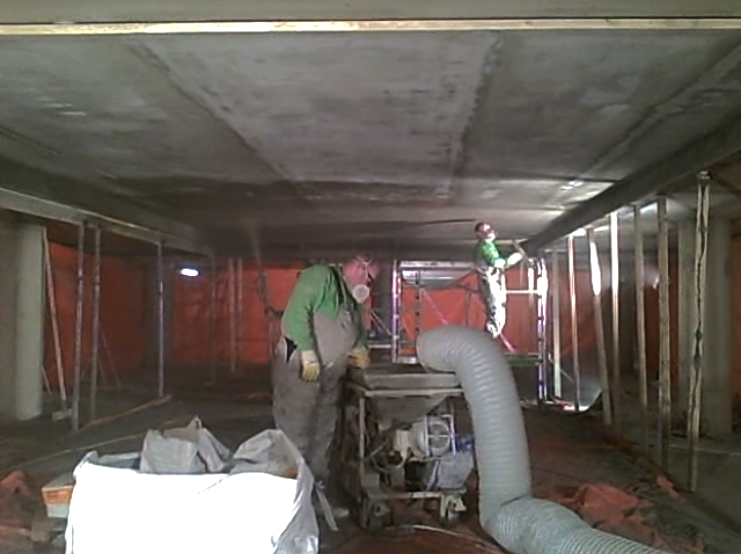

borendHelaas, helaas .. A.s. zaterdag is er toch geluidsoverlast door boren. Zaterdag wordt er vanaf 10.00 uur tot 18.00 uur gewerkt aan herstel van het plafond van parkeerlaag -1. Vooral de bewoners die direct boven de garage wonen aan de Rapenburgerstraat (bewoners van Hof 1, Stadsvilla B en Hof 2) en de benedenbewoners aan het Februariplein zullen die overlast van het boren ondervinden. Hoewel er 11 man aan de klus werken, kan anders de deadline van vrijdag 19 april niet gehaald worden. Daarna moet dat gebied nog volgehangen worden met o.a. TL-lampen en detectieapparatuur en moet er nog worden geschilderd om 26 april de garage op te leveren. A.s. zondag wordt er niet gewerkt. Maandag starten de werkzaamheden weer. Er wordt dan gewerkt van 7.00 uur tot 18.00 uur. De werkzaamheden duren tot en met vrijdag 19 april.

Add a comment

VVE Markenhoven

Het complex Markenhoven bestaat uit 3 Hoven en 4 Stadsvilla's, een ondergrondse parkeergarage en bedrijfsruimten.

Ieder Hof, Stadsvilla en parkeergarage heeft zijn eigen VVE('s) met een bestuur.

Samen vormen zij de VVE Markenhoven, met een eigen bestuur.

Markenhoven bestaat uit 2 Verengingen van Eigenaren. Dat zijn:

  • VvE Markenhoven de 7 gebouwen (Hoven en Stadsvilla's). Kamer van Koophandel nr.: 53828100
  • VvE Markenhoven (de 7 gebouwen plus de VVE Parkeergarage). Kamer van Koophandel nr.: 53828178

Bestuur  VVE Markenhoven (VVE 524)

Het bestuur van VVE Markenhoven (verzekeringen) bestaat uit:

Voorzitter: M. Broere

Secretaris: P. Busker

Het bestuur van VVE Markenhoven kunt u mailen via:
______________________________________________

Bestuur  VVE 7 gebouwen Markenhoven (VVE 525)

De bestuursleden van VVE 7 gebouwen Markenhoven (de hydrofoor) zijn:

Voorzitter: M. Broere

Secretaris: P. Busker

Het bestuur van VVE Markenhoven kunt u mailen via:
